地下室后浇带漏水如何处理(化学注浆后浇带堵漏)
渗漏是住宅小区地下室普遍存在的质量问题。当天气转暖,许多小区地下室就会出现污水横流、蚊虫滋生的场景,走在小区里,
还隐隐闻到地下室传来的异味,让业主烦恼,令物业头疼。试想,如果自己居住的楼栋地下室地面总是湿哒哒的,进进出出不方便,是否也会很影响心情呢?
渗漏不仅会影响地下室的使用功能,并且还存在安全隐患。长期渗漏会影响房屋耐久性,对房屋使用者的生命财产安全产生直接威胁。
地下室后浇带渗漏该怎么办?
以住宅小区地下室后浇带渗漏治理为例,分析地下室工程渗漏的原因,并提出对应的维修措施。
地下室后浇带漏水如何处理(化学注浆后浇带堵漏)1

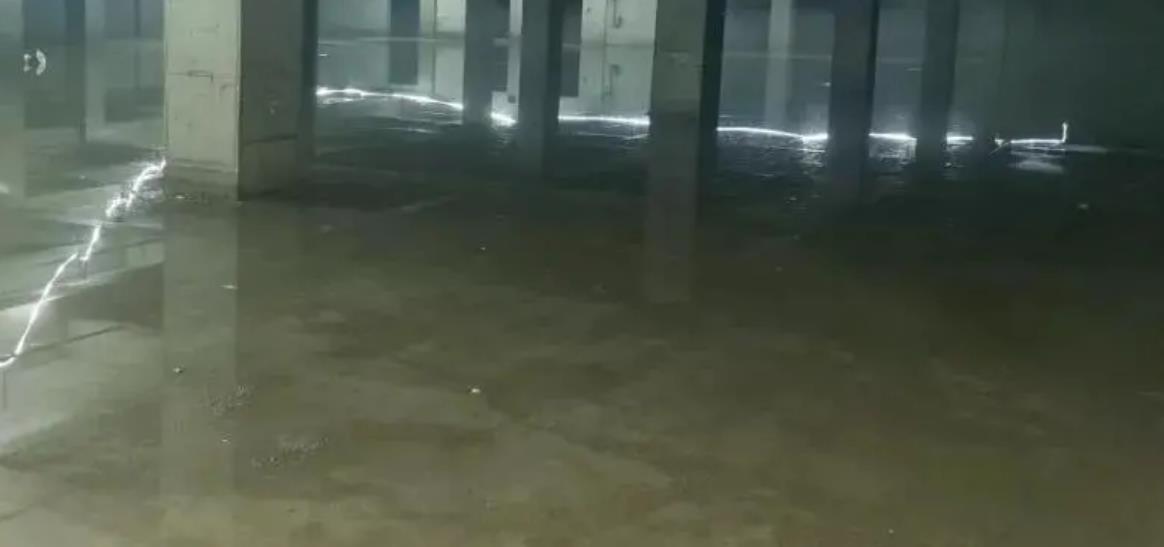

图一:某地下室后浇带严重渗漏
后浇带渗漏原因分析
后浇带渗漏问题集中在地下室地面,现场还有多处泉涌。经分析、总结,得出渗漏的主要原因如下:
1)底板后浇带浇筑前垃圾未清理干净;
2)底板后浇带止水钢板未固定牢,发生偏移;
3)混凝土浇筑后未充分振捣均匀,养护时间不够;
4)混凝土强度未达到设计值,前有重物挤压,导致结构出现裂纹;
5)塔吊拆除时未将混凝土内相关钢构件清除,未做防水处理就直接混凝土浇筑;
6)地下室主体不均匀沉降造成伸缩缝、底板地面原防水层破坏;
7)温度变化影响混凝土收缩,造成伸缩缝变形。
化学注浆,成功治愈后浇带渗漏“顽疾”
找到渗漏原因之后,施工技术人员应针对不同部位的渗漏情况进行渗漏维修。
地下室后浇带渗漏维修施工工艺流程为:
铲除找平层至结构层→清理基面→浇筑缝钻孔→准备浆料→循环注浆→拆除注浆嘴→封堵孔洞→施工一道渗透结晶防水材料→恢复找平层。
具体施工步骤为:
①采用小型挖掘机对整个找平层进行铲除,清理垃圾后,在清理完的基面上找出后浇带两侧浇筑缝。
②沿着浇筑缝以45°角钻孔,清理孔内灰尘后安装注浆嘴。
③按照配合比准备注浆料,然后将注浆料加入注浆设备,多次循环灌注,时刻观察设备压力,当压力值达到一定数值后暂停灌注;
待压力值下降后再继续灌注;当相邻的注浆孔里有注浆料溢出时,停止灌注,并将注浆设备移至下一个注浆孔。
④灌注结束,等待注浆料成型后观察是否还有渗漏,如果还有渗漏则继续上述第③步注浆步骤,如无渗漏则拆除多余注浆嘴。
⑤拆除注浆嘴后留下的洞口,用调配好的“堵漏宝”进行封堵处理。
⑥涂刷一道1.5kg/m2的水泥基渗透结晶型防水涂料,并洒水养护。
⑦按照原有设计恢复找平层。
总结:地下室后浇带工程堵漏使用双组分聚氨酯注浆技术,从迎水面再造一道防水层阻隔地下水进入地下室内,确保了整体防水效果。
